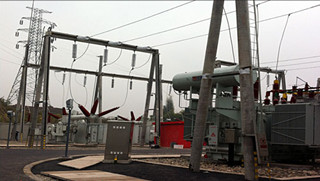

【電纜網訊】5月20日,宜賓翠屏區象鼻110千伏變電站建設現場,幾名工作人員正在進行緊張調試。這是國家電網首批110千伏模塊化智能變電站試點工程,也是四川省內建設的首座模塊化智能變電站。該工程動態投資達4169萬元,預計下月完工,將為宜賓岷江新區提供可靠的能源保障。

象鼻110千伏變電站為宜賓市岷江新區配套的市重點建設工程項目。岷江新區位于宜賓市北部,起步區總用地面積21.95平方公里,可容納人口約15萬人,未來新區主要包括區級行政中心、城市公共配套設施、產業服務區(商務商貿、酒店),規劃為岷江新區的核心區以及宜賓城市的北門戶區。
隨著岷江新區開發建設,該片區用電負荷增長迅速,2015年片區最大負荷39兆瓦,預計2017年將達到45兆瓦。但目前該片區僅有一個35千伏變電站(2×6.3兆伏安)供電,現有的35千伏變電站及供電網絡難以滿足用電增長需求。為滿足岷江新區建設發展需要,提高供電可靠性和供電質量,增強供電能力,結合宜賓電網發展規劃,迫切需要象鼻110千伏輸變電工程立項建設。
在國網四川省電力公司、國網宜賓供電公司積極爭取下,該站于2014年8月被列入國家電網公司首批110(66)千伏模塊化智能變電站試點工程,為四川省內的首座模塊化智能變電站。國網宜賓供電公司精心組織,探索經驗,總結成果,查找不足,努力推進工程項目建設,為打造四川堅強智能電網發揮著重要的示范作用。
項目經理郝方亮向記者介紹,110千伏象鼻模塊化智能變電站建設按照“標準化設計、工廠化加工、模塊化建設”方式進行,設備、土建主體部分均為工廠預制加工,整艙配送,現場吊裝就位,像“搭接木”似的整體裝配。相比常規110千伏智能變電站,模塊化智能變電站站體小型化、站內結構更加緊湊,工程占地面積減少10~20%,建筑面積減少15~30%,二次屏柜數量減少20~35%,大大節省土地資源,并大幅提高工程建設效率。在剔出受制于外部環境因素影響,5―6個月即可建成,建設周期可減少50~60%;大幅提高整體效能。建設施工方便,大大節約人工成本,組裝周期較短,既保證了變電站集成化設備的質量和安全性能,又提高了變電站的整體效能。
